RAYLI SİSTEM HİZMETLERİ

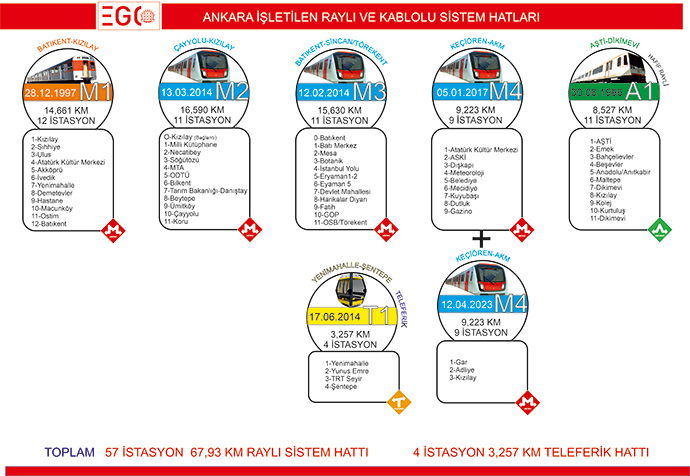

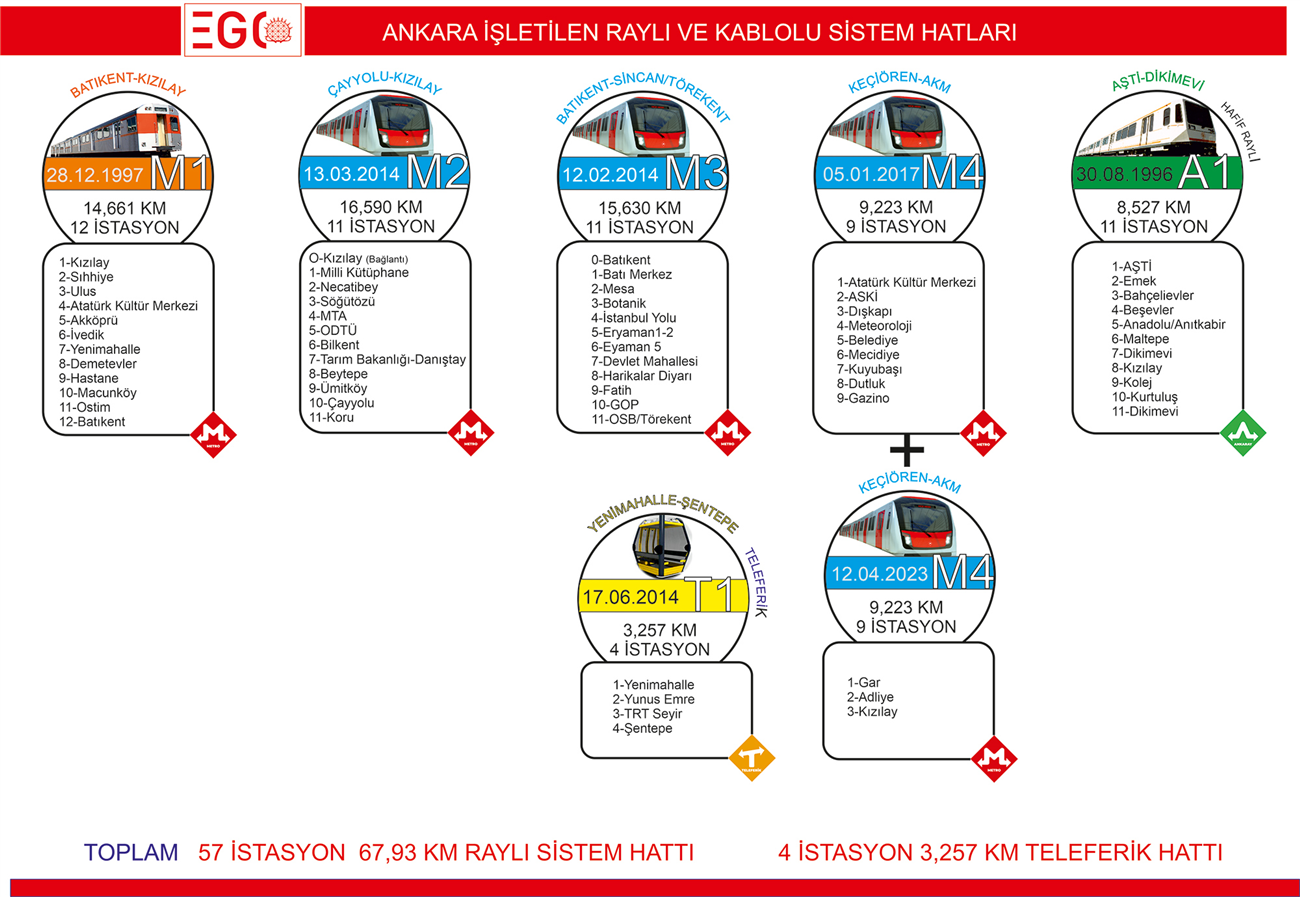

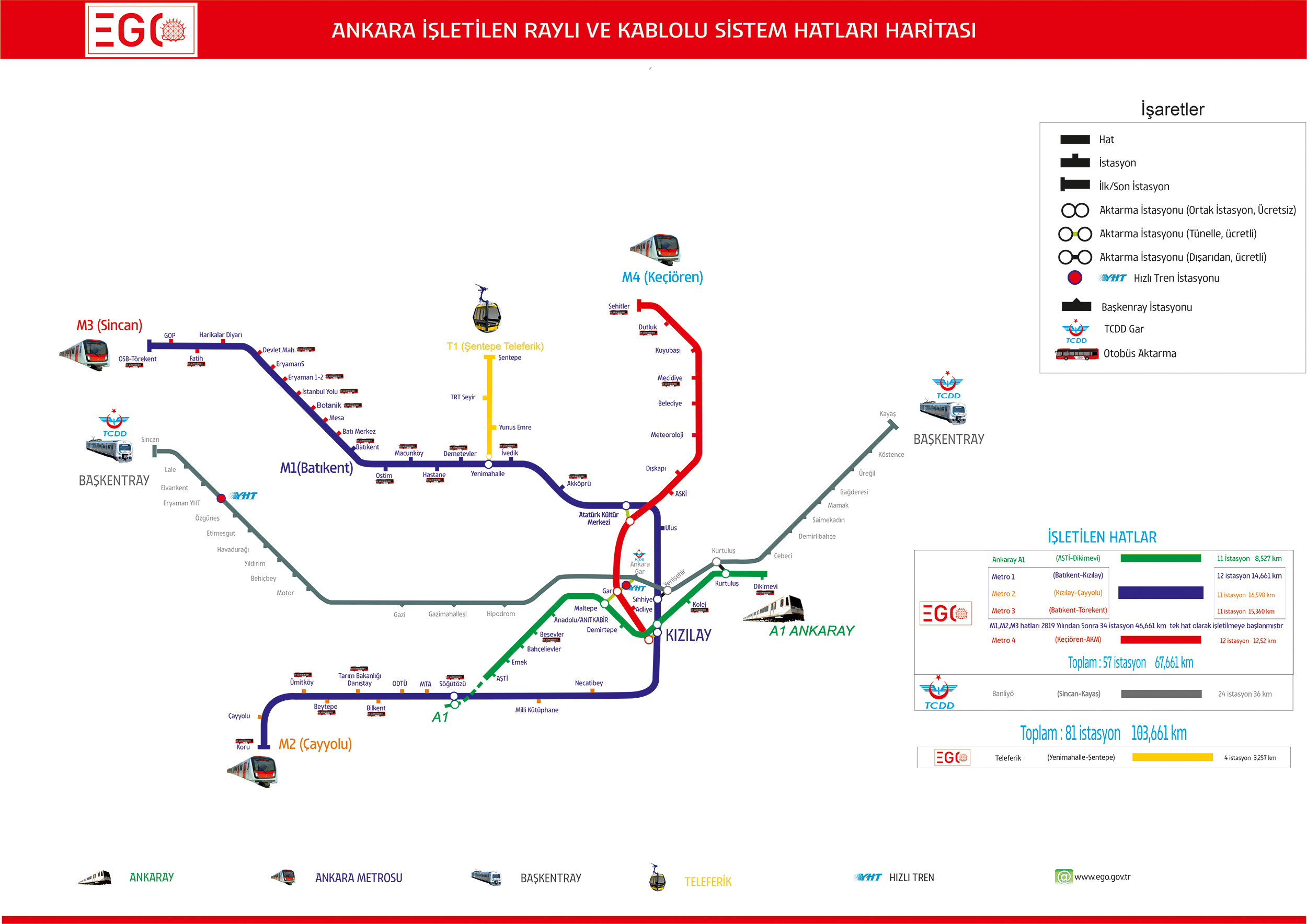

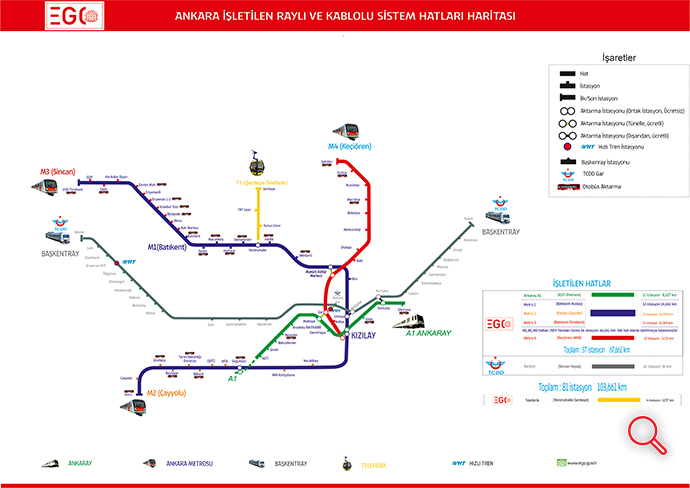

Haritayı PDF formatında indirmek için tıklayınız

• M1 BATIKENT KIZILAY İSTASYONU

• M2 ÇAYYOLU-KIZILAY

• M3 BATIKENT-SİNCAN/TÖREKENT İSTASYONU

• M4 KEÇİÖREN-AKM İSTASYONU

• A1 AŞTİ DİKİMEVİ İSTASYONU

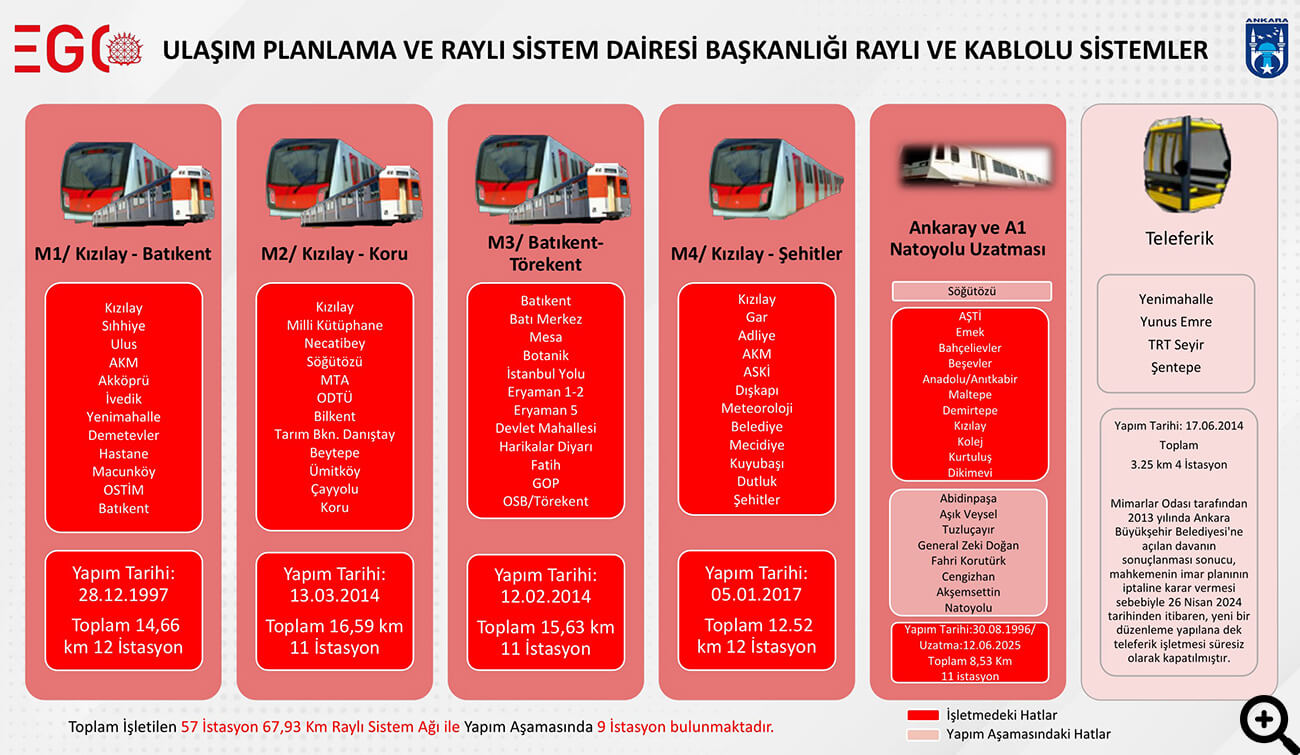

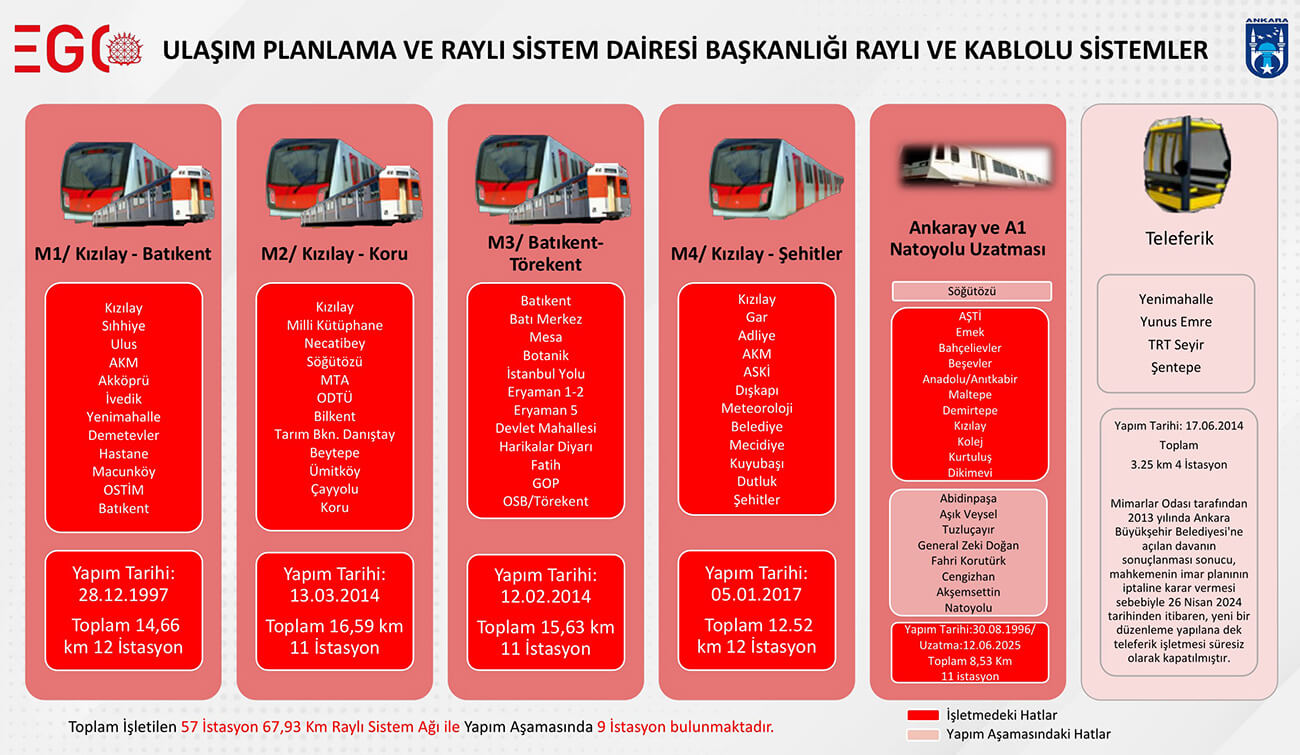

ANKARA'DA PROJE ÇALIŞMASI DEVAM EDEN RAYLI SİSTEM HATLARI

İŞİN ADI

KM

İSTASYON SAYISI

AÇIKLAMA

Dikimevi-Natoyolu

7,43

8

Hafif Raylı Sistem Hattının bütün Onayları alındı,17.07.2023 tarihinde İnşaat+Sinyalizasyon işinin ihale ilanı yayınlandı. 15.08.2023 tarihinde 1. Etap ön yeterlilik ve 08.01.2024 tarihinde ikinci etabı yapılan ihaleye firmalardan gelen tekliflerin yaklaşık maliyeti aşmasından dolayı ihale iptal edilmiş olup ivedilikle yeniden ihale sürecine başlanılmıştır.

M2 Hattının Koru-Yaşamkent ve Koru-Bağlıca Raylı Sistem Uzatma

9,36

5

ARUP firması ile 29.06.2022 tarihinde Proje Sözleşmesi imzalandı. İşin bitiminde projeler Ulaştırma ve Altyapı Bakanlığı Onayına sunulacak.

M4 Hattının Şehitler-Forum Raylı Sistem Uzatma Hattı

7,69

4

ARUP firması ile 29.06.2022 tarihinde Proje Sözleşmesi imzalandı. İşin bitiminde projeler Ulaştırma ve Altyapı Bakanlığı Onayına sunulacak.

M5 Kızılay-Dikmen

15,25

11

TÜMAŞ-TPF firması ile 05.10.2022 tarihinde Proje Sözleşmesi imzalandı. İşin bitiminde projeler Ulaştırma ve Altyapı Bakanlığı Onayına sunulacak.

M6 (M2) Çayyolu - (M3) Sincan Bağlantı Hattı

11,6

5

Prota Mühendislik firması ile 04.12.2023 tarihinde Proje Sözleşmesi imzalandı. İşin bitiminde projeler Ulaştırma ve Altyapı Bakanlığı Onayına sunulacak.

Toplam

51,33

33



 ANKARAY TARİHÇESİ

Ankaray Hafif Raylı Sisteminin projesine, 1990 Yatırım Programında, etüt proje olarak yer verildi. Proje, Devlet Planlama Teşkilatı, Hazine Müsteşarlığı, Ulaştırma Bakanlığı ve EGO Genel Müdürlüğünden oluşan bir değerlendirme kurulu tarafından incelenmiştir. İçişleri Bakanlığının 30.12.1991 tarihli Olur’u ile Ankara Büyükşehir Belediye Meclisi’nin 27.11.1991 gün ve 318 sayılı kararı ile kabul edilen ve 2015 Ankara Ulaşım Ana Planı çerçevesinde ilk aşaması Söğütözü-Dikimevi arasındaki yaklaşık 9 km.’lik hat olmak üzere ve daha sonra Mamak yöresine uzatılması düşünülen bir hafif raylı toplu taşıma sisteminin yapım ve işletme yetkisinin, 1580 Sayılı Belediyeler Kanunu’nun 19. Maddesinin 5. Fıkrası hükümlerine göre Ankara Büyükşehir Belediyesinden EGO Genel Müdürlüğü’ne devredilmesi uygun görülmüştür.

Ankaray Hafif Raylı Sisteminin temeli 1992 yılında atılmıştır.  Ankaray, dört  yıl içerisinde bitirilerek 30 Ağustos 1996 tarihinde Barış Manço’nun verdiği bir konser ile işletmeye açılmıştır. 8.527 m. hat uzunluğu ve 11 istasyondan oluşan Ankaray Hafif Raylı Sistemi, Ankara kent merkezinin önemli bir aksında, Ankara Şehirlerarası Terminal İşletmesi ve Dikimevi arasında hizmet vermektedir. ANKARAY, tek yönde saatte 27.000 yolcu taşıma kapasitesine sahiptir. Ankaray güzergâhının 215 m.’si hemzemin, 410 m.’i yarma, 1.757 m.’si delme tünel, 4.920 m.’si ise aç-kapa tünel şeklinde,  inşa edilmiştir.



 ANKARA METROSU TARİHÇESİ

Ankara Belediyesine ait bulunan Raylı toplu taşım sisteminin projelendirme, yapım ve İşletme Yetkisi 07.02.1982 tarihinde EGO Genel Müdürlüğü‘ne devredildi. Ankara Büyükşehir Belediyesinin 24.07.1987 tarihli başvurusu üzerine DPT Yap-İşlet-Devret ilkeleri çerçevesinde Metro yapımına 28.07.1987’de onay verdi. Açılan ihale ile ilgili tüm işlemler 03.08.1987/05.07.1988 dönemi arasında EGO Genel Müdürlüğü tarafından sürdürüldü. 01.08.1988 tarihinde, Ankara Büyükşehir Belediye Meclisi, Ankara Metrosu ile ilgili çalışmalar konusunda Büyükşehir Belediye Başkanına “Yap-İşlet-Devret modeliyle ilgili olarak sözleşme görüşmelerini yürütme, imzalama, şirket kurma, borç taahhüdüne girme ve başkalarına yetki vermek” yetkisi verdi.



Belediye ve Konsorsiyum üyeleri, Başbakan, Devlet Bakanı ve Kanada Büyükelçisi’nin de tanıklıkları ile Yap-işlet-Devret Modeli çerçevesinde finansman arayışına gidilmesi ve bu çalışmaların 10.05.1990’da tamamlanması konusunda 06.02.1989’da bir Mutabakat muhtırası imzaladılar. 01.03.1989 tarihinde Belediye’nin başvurusu üzerine, İçişleri Bakanlığı, Ankara Metrosu’nun Büyükşehir Belediyesi’nce kurulacak veya iştirak edilecek şirketler vasıtasıyla yapılmasına, işletilmesine veya imtiyazın devrine izin verdi.



Ankara Raylı Toplu Taşım Sistemi Anonim Ortaklığı Ana Sözleşmesi 22.03.1989 tarihinde imzalandı. Belediye ve Konsorsiyum üyeleri 06.02.1989 tarihli Mutabakat Muhtırası çerçevesinde yeni bir program üzerinde anlaştılar. 10.04.1990 tarihi işe başlama tarihi olarak saptandı.


13.05.1991 tarihinde, Hazine ve Dış Ticaret Müsteşarlığı, EGO ve Yükleniciler arasında imzalanan bir Mutabakat Muhtırasıyla Yap-İşlet-Devret modelinden vazgeçilerek Anahtar teslimi Yöntemi ile işin sürdürülmesine karar verildi ve bu sürecin sonunda, 29.03.1993 tarihinde yapım işine başlandı. 28.12.1997 tarihinde Kızılay-Batıkent arasındaki hatta Ankara Metrosu ticari işletmeye açıldı.


14.661 m. hat uzunluğu ve 12 istasyondan oluşan Ankara Metrosu Kızılay-Batıkent (M1) hattı, tek yönde saatte 70.000 yolcu taşıma kapasitesine sahiptir. Ankara Metrosu M1 hattının 1.731 m.’si hemzemin, 2.088m.’si yarma, 3.025 m.’si delme tünel, 2.591m.’si aç-kapa tünel, 3.210 m.’si ise viyadük şeklinde inşa edilmiştir.





Başkentray banliyö trenleri (Sincan-Kayaş demiryolu hattı) TCDD tarafından işletilmektedir. Detaylı bilgi için tıklayınız
